Технологическое присоединение


АО "Газпром газораспределение Тверь" проводит работы по подключению (технологическому присоединению) объектов капитального строительства к сетям газораспределения согласно Постановлению Правительства РФ от 30 декабря 2013 г. N 1314 "Об утверждении правил подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения, а также об изменении и признании утратившими силу некоторых актов Правительства Российской Федерации". Информацию о размере платы за подключение и стандартизированных тарифных ставках можно узнать на официальном сайте ГУ "Региональная энергетическая комиссия" Тверской области.

Что такое технологическое присоединение?

"подключение (технологическое присоединение) объекта капитального строительства к сети газораспределения" - совокупность организационных и технических действий, включая врезку и пуск газа, дающих возможность подключаемому объекту капитального строительства использовать газ, поступающий из сети газораспределения;
"заявитель" - юридическое или физическое лицо, намеренное осуществить или осуществляющее строительство (реконструкцию) объекта капитального строительства с последующим его подключением (технологическим присоединением) к сети газораспределения или подключение (технологическое присоединение) объекта капитального строительства к сети газораспределения, а также в случае присоединения объекта сети газораспределения к другой сети газораспределения - юридическое лицо, осуществляющее строительство объекта сети газораспределения или реконструкцию объекта существующей сети газораспределения, принадлежащего ему на праве собственности;
"заявители первой категории" - заявители, максимальный часовой расход газа газоиспользующего оборудования которых не превышает 42 куб. метров в час включительно с учетом расхода газа газоиспользующего оборудования, ранее подключенного в данной точке подключения объекта капитального строительства, при условии, что расстояние от газоиспользующего оборудования до сети газораспределения газораспределительной организации, в которую подана заявка, с проектным рабочим давлением не более 0,3 МПа, измеряемое по прямой линии (наименьшее расстояние), составляет не более 200 метров и сами мероприятия по подключению (технологическому присоединению) предполагают строительство исполнителем до точки подключения газопроводов (без необходимости выполнения мероприятий по прокладке газопроводов бестраншейным способом) и устройство пунктов редуцирования газа (при необходимости), за исключением случаев, когда плата за технологическое присоединение устанавливается по индивидуальному проекту;
"заявители второй категории" - заявители, максимальный часовой расход газа газоиспользующего оборудования которых составляет менее 500 куб. метров в час и (или) проектное рабочее давление в присоединяемом газопроводе менее 0,6 МПа включительно, в случаях, если протяженность строящейся (реконструируемой) сети газораспределения до точки подключения, измеряемая по прямой линии (наименьшее расстояние), составляет не более 500 метров в сельской местности и (или) не более 300 метров в границах городских поселений и (или) указанная сеть газораспределения пролегает по территории не более чем одного муниципального образования, за исключением случаев, когда плата за технологическое присоединение устанавливается по индивидуальному проекту;
"заявители третьей категории" - заявители, максимальный часовой расход газа газоиспользующего оборудования которых составляет менее 500 куб. метров в час и (или) проектное рабочее давление в присоединяемом газопроводе менее 0,6 МПа, в случаях, если протяженность строящейся (реконструируемой) сети газораспределения до точки подключения, измеряемая по прямой линии (наименьшее расстояние), составляет более 500 метров в сельской местности и (или) более 300 метров в границах городских поселений и (или) указанная сеть газораспределения пролегает по территориям двух и более муниципальных образований, за исключением случаев, когда плата за технологическое присоединение устанавливается по индивидуальному проекту;
"исполнитель" - газораспределительная организация, владеющая на праве собственности или на ином законном основании сетью газораспределения, к которой планируется подключение (технологическое присоединение) объекта капитального строительства или сети газораспределения заявителей, а в случае, если подключение возможно к существующим сетям газораспределения или газопотребления основных абонентов при выполнении условий пункта 34 настоящих Правил, - газораспределительная организация, с сетями которой технологически связаны сети газораспределения или газопотребления, к которым планируется подключение объектов капитального строительства заявителей, в том числе через сети других основных абонентов;
"ситуационный план" - графическая схема, составленная заявителем, на которой указаны расположение объекта капитального строительства и границы земельного участка заявителя, наименование населенного пункта или муниципального образования (в случае расположения объекта капитального строительства вне населенного пункта), либо графическая схема, составленная заявителем с использованием фрагмента публичной кадастровой карты или карты поисковых систем информационно-телекоммуникационной сети "Интернет", на которой в случае отсутствия изображения объекта капитального строительства и (или) границ земельного участка на указанном фрагменте заявителем указываются объект капитального строительства и границы земельного участка заявителя;
"основной абонент" -юридическое или физическое лицо, которое не оказывает услуги по транспортировке газа, владеющее на праве собственности или на ином законном основании объектом сети газораспределения и (или) газопотребления;
"точка подключения" - место соединения сети газораспределения исполнителя с сетью газопотребления или газораспределения заявителя;
"фактическое присоединение" - комплекс технических мероприятий, обеспечивающих физическое соединение (контакт) сети газораспределения исполнителя или сети газораспределения и (или) сети газопотребления основного абонента с сетью газопотребления объекта капитального строительства заявителя с осуществлением пуска газа в газоиспользующее оборудование заявителя, а в случае присоединения объекта сети газораспределения к другой сети газораспределения - в сеть газораспределения заявителя.

Подключение (технологическое присоединение) объектов капитального строительства к сети газораспределения осуществляется в следующем порядке:
а) направление заявителем исполнителю запроса о предоставлении технических условий на подключение (технологическое присоединение) объектов капитального строительства к сетям газораспределения (далее соответственно - технические условия, запрос о предоставлении технических условий) или заявки о заключении договора о подключении (технологическом присоединении) объектов капитального строительства к сети газораспределения (далее - заявка о подключении (технологическом присоединении) по типовым формам, утвержденным постановлением Правительства Российской Федерации от 15 июня 2017 г. N 713 "Об утверждении типовых форм документов, необходимых для подключения (технологического присоединения) объектов капитального строительства к сети газораспределения, и о внесении изменений в Правила подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения" (далее - постановление Правительства Российской Федерации от 15 июня 2017 г. N 713);
б) выдача технических условий в случае направления заявителем запроса о предоставлении технических условий;
в) заключение договора о подключении (технологическом присоединении) объектов капитального строительства к сети газораспределения (далее - договор о подключении) с приложением технических условий, являющихся неотъемлемым приложением к договору о подключении, по типовым формам, утвержденным постановлением Правительства Российской Федерации от 15 июня 2017 г. N 713;
г) выполнение заявителем и исполнителем технических условий;
д) составление акта о готовности сетей газопотребления и газоиспользующего оборудования объекта капитального строительства к подключению (технологическому присоединению);
е) осуществление исполнителем фактического присоединения и составление акта о подключении (технологическом присоединении), содержащего информацию о разграничении имущественной принадлежности и эксплуатационной ответственности сторон (далее - акт о подключении (технологическом присоединении), по типовой форме, утвержденной постановлением Правительства Российской Федерации от 15 июня 2017 г. N 713.

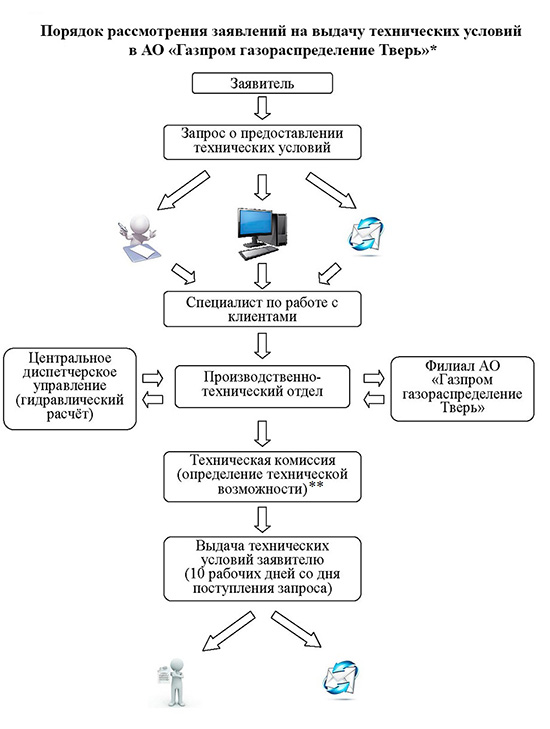

Определение технической возможности

Заявитель в целях определения технической возможности подключения (технологического присоединения) объекта капитального строительства к сети газораспределения направляет в АО "Газпром газораспределение Тверь" запрос о предоставлении технических условий. Указанный запрос может быть направлен в электронной форме.
Форма Запроса о предоставлении технических условий на подключение (технологического присоединения).
К запросу о предоставлении технических условий прилагаются следующие документы:
а) копии правоустанавливающих документов на земельный участок, на котором располагается (будет располагаться) принадлежащий заявителю объект капитального строительства (далее - земельный участок);
б) ситуационный план;
в) расчет планируемого максимального часового расхода газа (не требуется в случае планируемого максимального часового расхода газа не более 5 куб. метров);
г) доверенность или иные документы, подтверждающие полномочия представителя заявителя (в случае если запрос о предоставлении технических условий подается представителем заявителя);
д) копия документа, подтверждающего право собственности или иное предусмотренное законом право на объект капитального строительства, в случае если завершено строительство указанного объекта;
е) согласие основного абонента на подключение (технологическое присоединение) к сетям газораспределения и (или) газопотребления основного абонента, а также строительство газопровода на земельном участке основного абонента, если подключение осуществляется на земельном участке, правообладателем которого является основной абонент, в случаях, предусмотренных пунктом 34 настоящих Правил;
ж) документы, предусмотренные пунктом 47 настоящих Правил, в случае предоставления технических условий при уступке права на использование мощности;
з)утратил силу с 1 января 2019 года. - Постановление Правительства РФ от 21.12.2018 N 1622;
и) документ, подтверждающий право собственности или иное законное основание на сеть газораспределения (при реконструкции сети газораспределения), в случае предоставления технических условий на присоединение объекта сети газораспределения к другой сети газораспределения.
* В соответствии с Положением о порядке выдачи технических условий АО "Газпром газораспределение Тверь"
** В соответствии с Регламентом проведения технической комиссии по определению технической возможности подключения (технологического присоединения) к сетям газораспределения. Для обеспечения повышения открытости информации заявителем может быть направлена заявка на участие в технической комиссии по определению технической возможности подключения (технологического присоединения) объекта капитального строительства к сетям газораспределения.

Заключение договора о подключении

Подключение объектов капитального строительства к сети газораспределения осуществляется на основании договора о подключении.
По договору о подключении исполнитель обязуется осуществить подключение (технологическое присоединение) объекта капитального строительства к сети газораспределения с учетом обеспечения максимальной нагрузки (часового расхода газа), указанной в технических условиях, а заявитель обязуется оплатить услуги по подключению (технологическому присоединению).
Для заключения договора о подключении заявитель направляет исполнителю заявку о подключении (технологическом присоединении) в 2 экземплярах письмом с описью вложения или иным доступным способом. Заявитель вправе представить указанную заявку исполнителю лично или через уполномоченного представителя, а исполнитель обязан принять такую заявку.
Заявитель вправе направить заявку о подключении (технологическом присоединении) и прилагаемые документы в электронной форме посредством официального сайта исполнителя в информационно-телекоммуникационной сети "Интернет"
Форма заявки о подключении (технологическом присоединении)
К заявке о подключении (технологическом присоединении), направляемой исполнителю заявителем, прилагаются следующие документы:
а) ситуационный план;
б) топографическая карта участка в масштабе 1:500 (со всеми наземными и подземными коммуникациями и сооружениями), согласованная с организациями, эксплуатирующими указанные коммуникации и сооружения (не прилагается, если заказчик - физическое лицо, осуществляющее создание (реконструкцию) объекта индивидуального жилищного строительства);
в) копия документа, подтверждающего право собственности или иное предусмотренное законом основание на объект капитального строительства и (или) земельный участок, на котором расположены (будут располагаться) объекты капитального строительства заявителя. В случае если земельный участок принадлежит заявителю на ином законном основании, заявитель представляет согласие собственника земельного участка на использование этого участка на период строительства объектов сетей газораспределения.;
г) доверенность или иные документы, подтверждающие полномочия представителя заявителя (в случае если заявка о подключении (технологическом присоединении) подается представителем заявителя);
д) утратил силу. - Постановление Правительства РФ от 02.08.2017 N 924;
е) расчет максимального часового расхода газа (не прилагается, если планируемый максимальный часовой расход газа не более 5 куб. метров);
ж) согласие основного абонента на подключение (технологическое присоединение) к сетям газораспределения и (или) газопотребления основного абонента, а также строительство газопровода на земельном участке основного абонента, если подключение осуществляется на земельном участке, правообладателем которого является основной абонент, в случаях, предусмотренных пунктом 34 настоящих Правил;
з) документы, предусмотренные пунктом 47 настоящих Правил, в случае предоставления технических условий при уступке права на использование мощности;
и) утратил силу с 1 января 2019 года. - Постановление Правительства РФ от 21.12.2018 N 1622;
к) копия разработанной и утвержденной в соответствии с законодательством Российской Федерации документации по планировке территории (проект планировки территории и проект межевания территории), предусматривающей строительство сети газопотребления в пределах территории, подлежащей комплексному освоению, в случае осуществления подключения (технологического присоединения), предусмотренного пунктом 119 настоящих Правил.
Форма Договора о подключении (технологическом присоединении) объектов капитального строительства к сети газораспределения (по плате).
Форма Договора о подключении (технологическом присоединении) объектов капитального строительства к сети газораспределения (по ставке).
Проект комплексного договора (разрабатывается).

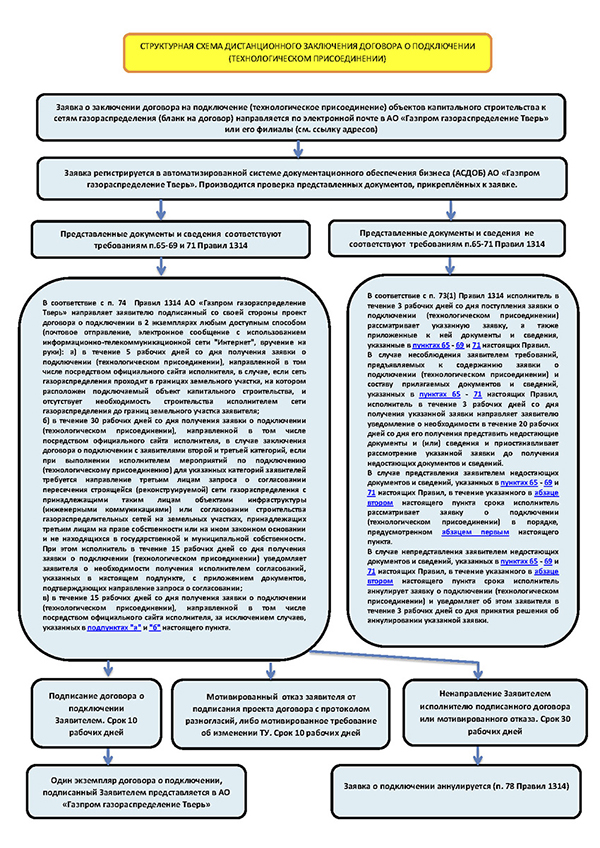

Возможность дистанционного заключения договора о подключении

Срок осуществления мероприятий по подключению

п. 85. Срок осуществления мероприятий по подключению не может превышать:
а) 8 месяцев - для заявителей первой категории;
б) утратил силу. - Постановление Правительства РФ от 19.03.2020 N 305;
в) 1,5 года - для заявителей второй категории, если иные сроки (но не более 3 лет) не предусмотрены инвестиционной программой или соглашением сторон;
г) 2 года - для заявителей, плата за технологическое присоединение которых устанавливается по индивидуальному проекту, а также для заявителей третьей категории, если иные сроки (но не более 4 лет) не предусмотрены инвестиционной программой или соглашением сторон.
п. 85(1). В случае если требуется только фактическое присоединение, срок осуществления мероприятий по подключению не может превышать с даты подписания акта о готовности сетей газопотребления и газоиспользующего оборудования объекта капитального строительства к подключению (технологическому присоединению):
а) 3 месяца для случаев, когда подключение (технологическое присоединение) осуществляется в существующую сеть газораспределения исполнителя диаметром не менее 250 мм под давлением не ниже 0,3 МПа;
б) 10 рабочих дней в иных случаях.

Варианты сроков внесения платы по стадиям выполнения договора о подключении

Различные варианты сроков внесения заявителями платы за технологическое присоединение, в том числе внесение платы за технологическое присоединение по стадиям выполнения договора о подключении, предусмотрены следующими пунктами Правил 1314, утвержденных Постановлением Правительства Российской Федерации от 30 декабря 2013 года №1314 "Об утверждении Правил подключения (технологического присоединении) объектов капитального строительства к сетям газораспределения, а также об изменении и признании утратившими силу некоторых актов Правительства Российской Федерации":
п. 91. Внесение платы за технологическое присоединение заявителями первой категории осуществляется в следующем порядке:
а) 50 процентов платы за технологическое присоединение вносится в течение 11 рабочих дней со дня заключения договора о подключении;
б) 35 процентов платы за технологическое присоединение вносится в течение 11 рабочих дней со дня выполнения исполнителем обязательств, предусмотренных подпунктом "а" пункта 98 настоящих Правил, в объеме, определенном в договоре о подключении;
в) 15 процентов платы за технологическое присоединение вносится в течение 11 рабочих дней со дня подписания акта о подключении (технологическом присоединении).
п. 92. Внесение платы за технологическое присоединение заявителями второй и третьей категорий, кроме случаев, когда размер платы за технологическое присоединение устанавливается по индивидуальному проекту, осуществляется в следующем порядке:
а) 25 процентов платы за технологическое присоединение вносится в течение 11 рабочих дней со дня заключения договора о подключении;
б) 25 процентов платы за технологическое присоединение вносится в течение 3 месяцев со дня заключения договора о подключении, но не позже дня фактического присоединения;
в) 35 процентов платы за технологическое присоединение вносится в течение 1 года со дня заключения договора о подключении, но не позже дня фактического присоединения;
г) 15 процентов платы за технологическое присоединение вносится в течение 11 рабочих дней со дня подписания акта о подключении (технологическом присоединении).
п. 93. Утратил силу. - Постановление Правительства РФ от 19.03.2020 N 305.
п. 94.В случае если плата за технологическое присоединение устанавливается органом исполнительной власти субъекта Российской Федерации в области государственного регулирования тарифов по индивидуальному проекту, порядок и сроки внесения платы устанавливаются соглашением сторон договора о подключении исходя из графика выполнения работ и их стоимости, определенной решением органа исполнительной власти субъекта Российской Федерации в области государственного регулирования тарифов. При этом не менее 20 процентов платы за технологическое присоединение вносится в течение 11 рабочих дней со дня подписания акта о подключении (технологическом присоединении).

Схема взаимодействия между заявителем и АО «Газпром газораспределение Тверь»



* В соответствии с п. п. 76-78 Правил подключения объектов капитального строительства к сетям газораспределения, Заявитель подписывает оба экземпляра проекта договора о подключении в течение 10 рабочих дней со дня получения подписанного исполнителем проекта договора о подключении и направляет в указанный срок один экземпляр исполнителю с приложением к нему документов, подтверждающих полномочия лица, подписавшего договор о подключении. В случае несогласия с представленным исполнителем проектом договора о подключении и (или) несоответствия его настоящим Правилам заявитель в течение 10 рабочих дней со дня получения подписанного исполнителем проекта договора о подключении направляет исполнителю мотивированный отказ от подписания проекта договора о подключении, к которому прилагает при необходимости протокол разногласий и (или) мотивированное требование об изменении дополненных технических условий. Указанный отказ направляется заявителем исполнителю заказным письмом с уведомлением о вручении или иным способом, позволяющим подтвердить получение отказа. В случае ненаправления заявителем подписанного исполнителем проекта договора о подключении либо мотивированного отказа от подписания договора о подключении (но не ранее чем через 30 рабочих дней со дня получения заявителем подписанного исполнителем проекта договора о подключении) заявка о подключении (технологическом присоединении) аннулируется.

Оптимизация газораспределительной организацией стоимости капитальных вложений*

* Применение ресурсного метода ценообразования при строительстве объектов газификации будет осуществляться АО "Газпром газораспределение Тверь" после того, когда заработает федеральная государственная информационная система ценообразования в строительстве в соответствие требованиям, установленным постановлением Правительства РФ №1452 от 23.12.16 г. "О мониторинге цен строительных ресурсов".

Куда обращаться?

филиал АО "Газпром газораспределение Тверь" по месту расположения земельного участка
или
АО "Газпром газораспределение Тверь"
Адрес: г. Тверь, ул. Фурманова, д.12/4
Отдел по технологическому присоединению
Тел: 70-08-25
Единый центр предоставления услуг
Тел: 52-03-23
E-mail: info@tver-gaz.ru
Режим работы: Пн-Пт 08:30 - 17: 30, перерыв: 12:30 - 13:30
